欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    隧道关门塌方预防措施全套.docx

    • 资源ID:959006       资源大小:17.54KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    隧道关门塌方预防措施全套.docx

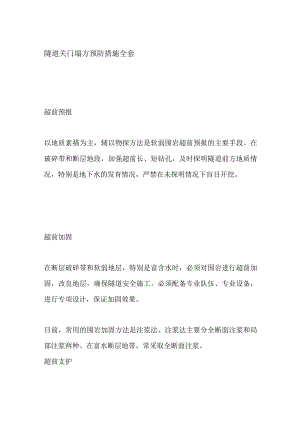

    隧道关门塌方预防措施全套超前预报以地质素描为主,辅以物探方法是软弱围岩超前预报的主要手段。在破碎带和断层地段,加强超前长、短钻孔,及时探明隧道前方地质情况,特别是地下水的发育情况,严禁在未探明情况下盲目开挖。超前加固在断层破碎带和软弱地层,特别是富含水时,必须对围岩进行超前加固,改良地层,确保隧道安全施工。必须配备专业队伍、专业设备,进行专项设计,保证加固效果。目前,常用的围岩加固方法是注浆法。注浆法主要分全断面注浆和局部注浆两种。在富水断层地带,常采取全断面注浆。超前支护常用的超前支护方式有超前大管棚和超前小导管两种。超前大管棚超前大管棚一般是在对沉降有严格要求时使用,适宜于浅埋洞口、堆积体、砂土质地层、断层破碎带地层,以及下穿公路、铁路、地面建筑物时采用。大管棚一般采用70mm159mm的钢管,纵向长度IO-100m根据工程需要设置。设管棚工作间:一般施作管棚时都要设计管棚工作间,管棚工作间按钻机特点设计,比隧道断面加宽5070cm,工作间长度7IOm,如果只进行一个循环管棚施作,管棚工作间比较简单。但如果循环多时,施作多个管棚工作间就存在着三个问题。(1)为施作工作间,隧道断面加大后,开挖难度加大,开挖安全风险增加。(2)是若循环注浆后未能按设计开挖到位,工作间尺寸将满足不了要求,将无法进行正常管棚作业。(3)是由于管棚工作间采取扩挖断面方法,既增加了开挖费用,又增加了回填混凝土的费用,浪费很大。无工作间管棚施作技术:在标准断面采用顶进器将管棚顶到开挖断面外。该技术不需要扩大断面,不切割大量的管棚,降低了施工风险,提高了工效,节约了投资。超前小导管超前小导管是在对施工安全要求较高的条件下使用。在破碎围岩、堆积体、砂土质地层、断层破碎带中普遍采用。当地层卡钻严重时,可采用自进式锚杆。小导管一般采用632mm66Omm的钢管,纵向长度2.56m根据工程需要设置。小导管布设后根据地层稳定情况进行注浆,加固周边地层。(1)水平旋喷支护:软塑土体、含水砂层等可采用水平旋喷进行超前加固与支护。(2)预切槽支护:用特制的链式机械切刀沿断面周边连续切割出一条厚约数十厘米,深数米的窄槽,同时应用与切刀一体化的混凝土灌注设备注入混凝土,形成一个连续的,起预先支护作用的混凝土拱壳。然后在“拱壳”支护下进行工作面的全断面机械挖掘。(3)预衬砌支护:预衬砌是通过在特定形状的机架上安装带掘进头的箱体结构,掘进头连同箱体沿着隧道方向掘进,掘进到位后一边回退一边灌注混凝土,从而在开挖线外形成以箱体为模的混凝土预制件。沿着拱架环向施作多个这种板状预制件并在隧道开挖线外搭接形成一拱壳,这种拱壳就是超前衬砌,超前衬砌可以为隧道衬砌的一部分甚至全部。四开挖工法常用的开挖工法有台阶法、环形导坑(预留核心土)法、CD法、CRD法、双侧壁导坑法等。开挖工法应根据地质情况和地层加固情况确定,原则上在确保安全条件下,应从简单到复杂,尽量减少开挖步骤。1、台阶法:该工法一般适合于IV级围岩,要求台阶长度不大于1倍洞径,仰拱距掌子面距离不大于2倍洞径。2、环形导坑(预留核心土)法:该方法利用核心土稳定掌子面,然后开挖两侧边墙、中部核心土,最后开挖仰拱。该工法步骤多,工艺要求高。3、CD法(中隔壁法):该工法适合于浅埋地段或穿越建(构)筑物时采用,以减少沉降,防止坍方。该工法是将隧道分为左右两部分进行开挖,先在一侧采用台阶法分层开挖及支护,再开挖隧道另一侧。每台阶纵向长度35m。初期支护仰拱紧跟下台阶,封闭成环。4、CRD法(交叉中隔壁法):该工法在特殊条件下采用。该工法是将大断面隧道上、下、左、右分块开挖,并施作初期支护和临时横撑(临时仰拱),每台阶纵向长度35m,步步封闭成环。5、双侧壁导坑法:该工法在特大断面等特殊条件下采用。该工法先开挖隧道两侧导坑,再进行中部开挖支护。工法特点:控制沉降变形好,但连接点多,受力复杂,对工艺要求高。五初期支护»»初期支护方式锚网喷;锚网喷+钢拱架,钢架形式有格栅钢架、工字钢、H型钢。特殊地质条件下使用喷钢纤维混凝土。»»初期支护受力特征隧道开挖后短时间或变形量小时,初期支护与地层共同承受形变压力。支护不及时或支护后变形量过大,岩体松动后荷载加大,由初期支护完全被动地承受松动压力。因此,必须保证初期支护的强度和刚度,及时支护,控制变形。快速封闭初期支护仰拱(临时仰拱)及时闭合极其重要,闭合成环后,提高了结构的承载能力,从而有效地控制变形、避免塌方,快速封闭应满足以下要求:1.进尺:初支仰拱每循环进尺不得大于3米;2 .封闭时间:非爆破开挖和爆破开挖初支仰拱应分别于8小时和12小时内完成开挖、架设拱架、喷射混凝土作业。3 .步距:IV、V、VI级围岩的仰拱封闭位置距掌子面不得大于35米。七二次衬砌及时进行二次衬砌对安全施工十分重要,根据部有关要求:IV级围岩二衬距掌子面距离不大于90m,V级、VI级不大于70m,120号文件、国家安全监管总局等四局、部、委联合印发九条规定第三条也再次进行明确和要求,现场必须严格执行。八监控测量目前,隧道围岩变形通常采用有尺量测。拱顶下沉采用水准仪,水平收敛采用收敛计。有尺量测具有“人工读数、手工填写、纸质报告”的特点。这种方法人为干预因素多,对数据的真实性产生影响;同时,自动化程度不高,数据处理慢,对现场安全的及时性管理会产生一定的影响。TGMlS系统采用全站仪采集数据,采用智能手机传输数据,采用电脑分析数据,采用智能手机查看信息、预警处理并反馈信息。

    注意事项

    本文(隧道关门塌方预防措施全套.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
