欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    19第十九章防尘降噪方案.docx

    • 资源ID:963301       资源大小:336.05KB        全文页数:13页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    19第十九章防尘降噪方案.docx

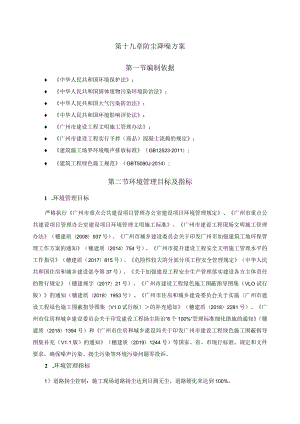

    第十九章防尘降噪方案第一节编制依据 中华人民共和国环境保护法; 中华人民共和国固体废物污染环境防治法; 中华人民共和国大气污染防治法; 中华人民共和国环境影响评价法; 广州市建设工程文明施工管理办法; 广州市建设工程实行予拌(商品)混凝土浇捣的规定; 建筑施工场界环境噪声排放标准(GB125232011); 建筑工程绿色施工规范(GBT5090J2014);第二节环境管理目标及指标1 .环境管理目标严格执行广州市重点公共建设项目管理办公室建设项目环境管理规定、广州市重点公共建设项目管理办公室建设项目环境管理文明施工标准、广州市建设工程现场文明施工管理办法(穗建质(2008)937号)、广州市城乡建设委员会关于印发广州市加强建筑工地环保管理工作方案的通知(穗建质(2014)754号)、广州市提升建设工程安全文明施工管理水平的工作指引(穗建质(2017)815号)、危险性较大的分部分项工程安全管理规定(中华人民共和国住房和城乡建设部令第37号)、关于加强建设工程安全生产管理落实建设各方主体责任的暂行规定(穗建规字(2017)21号)、广州市建设工程绿色施工围蔽指导图集(VLO试行版)的通知(穗建质(2018)1953号)、广州市住房和城乡建设委员会关于实施广州市建设工程绿色施工围蔽指导图集(V1.0试行版)的补充通知(穗建质(2018)2281号)、广州市住房和城乡建设委员会关于印发建设工程扬尘防治”6个100%”管理标准细化措施的通知(穗建质(2018)1394号)和广州市住房和城乡建设局关于印发广州市建设工程绿色施工围蔽指导图集补充(V1.1版)的通知(穗建质(2019)1244号)等国家、省、市现行标准、规定和文件要求,确保噪声污染、扬尘污染等环境污染问题零投诉。2 .环境管理指标1)道路扬尘控制:施工现场道路扬尘达到目测无尘,道路硬化率达到100%。2)临时堆土场扬尘控制:施工现场临时堆土场扬尘到目测无尘,临时堆土场绿网覆盖率达100%,干燥天气,风力达4级以上浇水湿润。3)运输洒漏控制:确保运输无洒漏。4)扬尘控制达标的具体指标:工地围墙、大门封闭;硬地坪达到100%;堆土用密目网覆盖;木工棚全封闭;建筑垃圾入库、每天清运;材料进出采用自动翻盖车辆,车辆进出用水冲洗;使用商品碎、商品砂浆;生活垃圾袋装化;脚手架密目网全封闭;施工区、生活区、办公区洒水清扫。5)施工噪音控制标准一一白天70分贝、夜间55分贝若需要施工需办理施工噪音许可证,在有效期内施工,必须将施工噪音许可证张贴于施工现场的入口处,并复印后张贴于周边受影响的区域。3 .控制施工扬尘、噪音管理网络本工程建立由施工单位具体贯彻实施的管理网络,施工单位负责施工现场扬尘污染控制的、组织、落实,并从财力、物力、人力上实施战略布置,将本工程的施工扬尘控制融入到整个施工管理中。4 .责任制考核实施施工扬尘控制,责任在领导,管理在岗位,关键是班组。因此,项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之始终贯穿于整个施工管理过程中,成为安全生产保证体系中环境因素的一个补充要素,实施全过程、全方位控制。1)项目经理是施工扬尘污染控制的第一责任人,必须对施工现场的扬尘污染控制负全面责任;2)各管理岗位人员必须对施工扬尘控制列入施工全过程管理的范畴,对照自己的职责,加强管理。3)班组长是作业组施工扬尘控制的带头人,必须服从项目部指挥,积极主动地搞好扬尘污染控制;4)上级公司以及行业主管部门必须与项目经理签定责任状,并将完成施工扬尘污染控制的目标与项目经理责任考核挂钩,以进一步推进本工程扬尘控制工作的有序开展;5)项目经理与各相关管理人员签定管理岗位责任书,并按安全生产责任考核表进行考核;6)项目部与各施工班组以特殊岗位操作人员落实施工扬尘控制责任,制定奖罚制度,以推动施工扬尘污染控制的进程。7)项目部采用公司施工现场环境检测和测量记录表,由指定人员不定期做好扬尘污染的监测工作。第三节施工扬尘、噪音的控制1.扬尘防治“六个100%”1. 1.施工现场100%围蔽本项目实行围档全封闭施工,主干道围挡高度为2.5米,在一般路段的高度为1.8米。围挡上印有“中国建筑”字样,外形美观;围墙(工地正门出入口)标明工程名称,并配设有LED屏显示质量、安全、文明施工标语。1.2. 工地路面100%硬化施工现场大门内外通道、临时设施室内地面、材料堆放场、钢筋加工场、仓库地面等区域,浇筑厚度为30厘米,强度为C20的混凝土进行硬底化,机动车通道的宽度为7米。生活服务区范围内,地面全硬化,围挡四周设有洒水喷淋,降低扬尘。1.3. 工地砂土、物料100席覆盖(1)工程渣土、建筑垃圾集中分类堆放,严密覆盖,严禁高空抛洒;非施工作业面的裸露土或临时存放的土堆,进行覆盖、压实、洒水等压尘措施。(2)弃土、弃料以及其它建筑垃圾用密布网进行临时覆盖。(3)对裸露的砂土采用密布网进行覆盖封闭。1.4. 施工作业100%洒水(拆除工程100%洒水降尘)1.4.1. 拆除工程采取喷水降尘措施气象预报风速达到5级时,停止拆除工程施工。渣土及时清运、覆盖,在拆除施工完成之日起3日内清运完毕。1.4.2. 喷淋系统设置(1)设置部位:工地围墙上方;在基础施工及土方阶段的基坑周边;涉及基坑开挖施工的,在每道混凝土支撑上设置喷淋系统;房屋建筑主体阶段的外排栅、爬升脚手架;塔吊等易产生扬尘的部位设置喷淋系统;施工现场主要道路等部位和施工作业阶段采取喷雾、喷淋和洒水等扬尘污染防治措施。(2)喷淋系统设置要求:有土方作业的基坑布设间距1.5米,喷头大小4厘米,布设范围围绕基坑一圈;有外排栅结构,喷淋系统以间距3米,喷头大小4厘米圈设置,原则第一道设置在15-20米,然后每隔25米设置一道;工地围墙外围、施工现场主要道路间距3米,喷头大小4厘米一圈设置;(3)开启喷淋系统或者洒水降尘的时间安排。根据施工现场扬尘情况,每天安排洒水不少于4次,洒水沿施工道路进行,早上7:30-8:00,中午11:00-12:00,下午14:30-15:0017:30-18:00各一次;扬尘较多、遇重污染天气安排6次以上;开启喷淋系统按此时间进行,每次持续1小时以上,对于基坑开挖或者拆除工程等易产生扬尘的作业,全时开启喷淋系统和雾炮设备;场内道路车辆流量每30分钟高于4架次的路面,维持整段路面湿润。(4)责任落实。每天洒水和开启喷淋系统、喷雾设备安排专人负责,设立专门的登记本,责任人负责登记并签名。1.4.3. 洒水车每天定期降尘(1)雾炮设备设置。土方阶段在基坑周边按照50米间隔加设雾炮设备1台。扬尘达标要求:土方作业阶段,达到作业区目测扬尘高度小于1.5米,不扩散到场区外;结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5米;施工现场非作业区达到目测无扬尘的要求。超过此标准的,则安排开启雾炮设备和喷淋系统。(2)拆除工程洒水降尘(3)施工现场应安装空气质量监测设备PM2.5监测仪,。监测设备小时PMlO浓度超过200微克/立方米或PM2.5浓度超过100微克/立方米时,马上开启雾炮设备和喷淋系统。1.5. 出工地车辆100%冲净车轮车身(1)工地出入口安排2名专人进行车辆清洗,进出工地的运输车辆的轮胎和车身外表完全冲洗干净后,方可进出工地。车辆冲洗干净标准:进出工地的运输车辆的轮胎和车身外表应当完全除泥,确保车辆驶出工地时无尘土飞扬。建立泥头车管理台帐,详细记录车辆证照信息、进出场信息、冲洗情况、密闭情况等。每次车辆清洗要登记进出工地车辆的车牌号码、驾驶员姓名、进出工地时间等信息,监理单位负责人不定时对车辆清洗情况进行检查。工地在余泥运输阶段,安排配备专职建筑废弃物运输管理人员,负责检查余泥装载和“一不准进、三不准出”(“一不准进”是指无增城市建筑垃圾准运证的车辆坚决不准进入建筑工地;“三不准出”是指超载、无遮盖、未冲洗干净车轮和车身的车辆,坚决不准驶出工地)等相关制度的落实。运输建筑余泥的车辆采取措施完全封闭严密且平装,保证车辆清洁。土方装载高度不能超过运输车辆侧壁标准高度;车辆钢盖板必须与车底平行,无倾斜角度;车身及车轮无散落土方;车辆洗车后驶出施工现场大门时车身无泥水滴落。(2)洗车槽设置要求。工地内车辆出入口内侧应当设置用混凝土浇筑的由宽30厘米、深40厘米沟槽围成宽3米、长5米的矩形洗车场设施;车辆冲洗设施配套排水、泥浆沉淀设施;现场机具、设备、车辆冲洗用水设立循环用水装置,并安排专人管理。(3)车辆冲洗设施的配备标准。配备高压冲洗水枪,采用移动式冲水设备冲洗工地车辆,并安排工人保洁。(4)建筑废弃物装载要求。驶出工地的渣土和粉状物料运输车辆应该平装,不能高于车厢围栏且遮盖率达到100%。施工现场泥头车或建筑材料(沙、石粉或余泥)运输车辆,车箱禁止用帆布或安全网覆盖,一律采用两旁带自动挡板的车箱,并做到全密封,防止建筑材料、垃圾和工程渣土飞扬、洒落、泄漏等。1.6. 长期裸±100%覆盖或绿化(1)施工现场内裸露3个月以上的土地,应当采取绿化措施;裸露3个月以下的土地,应当采取覆盖、压实、洒水等压尘措施。(2)土堆全面覆盖遮阴网,经常喷水,防止扬尘。进行草种、花卉播种。施工工地堆土场设置简易喷灌设施,适时喷水保湿。2.噪声监测方法2.1.测点的确定(1)主要以离现场边界最近对其影响最大的敏感区域为主要测点方位,并应在测量记录表中画出测点示意图。(2)当噪声敏感区离现场边界的距离在50米之内时,应沿现场边界每50米为一测点,当距离在50-100米时,应沿现场边界每70米为一测点,大于100米时将现场边界线离敏感区最近点设为测点。2.2.测量条件(1)测量仪器:普通声级计或等效声级计。(2)气象条件:应选在无风、无雨的气候时进行。当风力为3级,测量时要加防风罩,风力为5级时,停止测量。(3)测量时间:8:0012:00;14:0018:00;(4)夜间施工:22:00次日6:OOo(5)以产生噪声大的生产工序为主。机械噪声、混凝土振捣、模板的支拆与清理等。2.3.测量方法(1)测量时仪器应距地面1.2米,围挡外1米。设置在慢档。每一测点读200个数据,用噪声计算软件计算后得出等效声级数值。(2)测量的次数:每月两次。2.4.声级计使用要求(1)公司所属项目部应配备声级计,并由专人保管使用。(2)声级计为强检器具,必须进行周期检测,检测报告由计量员留存。噪声监测点详见下图;2.5.环境噪声排放限值昼间夜间70dB(八)55dB(八)3.管理控制措施3.1.施工区、生活区、办公区保洁施工区内由结构施工单位每日进行定时清扫,及时洒水,确保路面清洁;日常车辆进料,必须对车辆进行冲洗,保证灰土不带出工地。生活区、办公区由专责保洁员进行日常保洁清扫工作。D每日进行1至2次清扫、清扫的尘土和垃圾必须及时处理至垃圾存放点,不得滞留;2)在清扫前,必须对路面、地面进行洒水,防止清扫时产生扬尘而污染周边环境;3)车辆进料必须进行登记,车辆出门必须进行洗车,入进料车辆拒不执行洗车,一律不予放行,并及时报告项目部;4)做好保卫工作,与本工程无关的扬尘污染源禁止带进工地;5)生活区垃圾箱必须及时更换垃圾袋,及时清运,及时上盖。3. 2.垃圾及材料运输管理垃圾及砂石等材料的运输,会导致在运输途中的撒、漏、扬等不良现象,造成扬尘污染和其它环境影响,必须实施控制。1)垃圾的清运和砂石材料的进场必须由车厢自动翻盖的车辆实施封闭运输,无此设备的车辆禁止进场运输;2)禁止超载,必须保证车厢封闭完整,不留漏缝;3)车辆出门必须用水冲洗;4)自动翻倒时必须缓慢进行,禁止猛加油门而造成排气管冲灰生扬尘污染环境。3.3.露天材料、临时堆土堆放管理临时堆土、钢筋、黄砂、石子等均为工地露天堆放,如管理不好,将产生钢筋锈粉飞扬、砂石泥尘飞扬等粉尘污染,因此必须加以控制。1)严格控制成型钢筋进场时间,钢筋到场后立即整理归堆上架;2)石子、黄砂堆放在专用专用池槽,控制进料量,做到随到随用,不得大量囤积;3)临时堆土、石子、黄砂必须堆积方正,底脚整齐,干净,并将周边及上方拍平压实,用密目网进行遮盖,如过分干燥,必须及时洒水;4)使用砂石时禁止将所遮盖得密目网全部打开,稍打开一角,用后拍平盖好。3. 4.阶段性管理在加强基础设施日常管理的同时.,必须按以下两个阶段进行动态化管理:(1)、基础施工阶段:1)与土方施工单位签订文明施工管理协议,协议中必须强调防止施工扬尘污染的责任,共同做好扬尘控制;1 )工程土方开挖时合理安排施工进度与车辆安排,做到随挖随外运;3 )土方外运时(晚上10:00后开始外运土方),除对车辆进行清洗外,在工地门口地面铺设草包、麻袋等防污染材料,并派专人进行清扫,防止泥土造成公路污染;4)除做好硬化地坪外,其它露土部位必须保持密实,不得随意开挖翻土。(2)、总体施工阶段1)管道沟必须分段开挖,安装完毕后立即回填,尽量减少翻开泥土的暴露时间;2)如开挖土堆积时间过长,必须进行表面压实,并用绿网进行覆盖;3)绿化土进场时必须随到随用,禁止堆积时间过长而产生扬尘。4 .控制施工扬尘、噪音措施4. 1.建筑渣土及防尘控制措施1 )在本工程施工期间,严格根据中华人民共和国固体废物污染环境防治法、城市市容和环境卫生管理条的规定。保证施工现场渣土处置符合国家规定。2)控制扬尘方面措施主要围绕“清、封、洗、洒”的四字方针,并细化到各个生产阶段,尽量减少粉尘对周边环境的影响,确保市容环境不受影响。严格执行昆明市扬尘污染防治管理办法中各条款。3)在工程开工前五日按规定向渣土管理部门申报建筑垃圾、工程渣土的种类、数量、运输路线及处置场地等事项,并与渣土管理部门签订环境卫生责任书。4)持渣土管理部门核发的处置证向运输单位办理建筑垃圾、工程渣土托运手续;运输单位不得承运未经渣土管理部门核准处置的建筑垃圾、工程渣土。5)采取措施从源头上控制灰尘的产生,工地周围实施围墙封闭施工,工程结束前不拆除围墙。6)进场的材料在运输过程中进行封闭式运输、到场堆放须覆盖蓬布或其它遮挡材料并做好标识。现场锯木材规定在专门的木工间内才能进行,施工中产生的锯末等垃圾定期装入废物袋内及时清运。7)在建筑物上运送散装物料,建筑垃圾采用小车推送及卸料斗上盖蓬布等密闭方式清运,严禁高空抛掷、扬撒。8)施工现场严禁焚烧各类废弃物,施工垃圾以及生活垃圾应分类存放。生活垃圾袋装化并及时进行清理;现场定期统一清除各类建筑垃圾,清除前在干燥的建筑垃圾上适当洒水。9)施工道路及便道浇捣硬地坪,场地做到松土不裸露;安排专人进行道路清扫及洒水。10)在挖土施工阶段采用封闭式车辆进行土方运输,所有车辆进出必须冲洗轮胎,带出场外的少量泥土有专人清扫。11)有建筑垃圾堆场绿网覆盖,生活垃圾袋装化专用车辆外运,清运垃圾前在干燥的建筑垃圾上适当洒水。12)基础施工中,土方开挖采用堆放在施工现场,对于施工现场的堆土采用绿网覆盖,减少土方外运及现场土方对环境的影响。2 .2.防噪音控制措施1)合理组织施工,尽量避免夜间施工;一般情况晚上22点以后及午休时尽量不施工。2)如必须进行夜间施工,应向环保局申领获取夜间施工许可证,并与街道、居委会加强沟通,在工地大门口张贴告示。3)夜间施工过程中,严格贯彻文明施工,尽可能降低施工噪声对周围居民日常生活影响。4)为尽可能地减少施工中的噪音污染,为业主和周围居民提供一个比较宁静工作、生活环境,从以下几个方面采取措施:减低噪音源的发声强度;控制噪音源的发声时间段;采取隔音措施;减少噪音源。5)对施工人员进行夜间文明施工教育,严格执行逐级交底制度。加强工人文明施工意识。维护施工现场生产秩序,遵守各项规章制度。6)设控制噪声测试点,加强施工现场的噪声监测:按建筑施工场界噪声测量方法实施长期监测,专人监测,专人管理,发现有超过施工场界噪声限值标准的,立即对现场超标因素进行整改,真正达到施工噪声不扰民的目的。7)镉头机及空压机等大噪声的施工机械严禁在夜间22点以后使用。8)材料装卸采用人工传递,特别是钢管、模板严禁抛掷或汽车一次性翻斗下料。运料、拆模时,模板和钢管等应轻拿轻放,尽量利用机械起吊。9)木工电锯临时加工点应搭设封闭式木工棚,尽量减少噪声。10)对混凝土振动机、木工圆锯、型材切割机等噪音源的进行噪音强度限制,优先选取低噪音设备,定期监测,发现超标设备及时更换或修复。5 .污水排放控制措施1)本工程污水废水主要包括施工污废水和生活污废水,施工现场严格执行三级沉淀三级排放;2)场地排水成系统,定期清理疏通保持畅通不堵。出入口设置洗车台,洗车台四周排水系统封闭并设置集水井和沉淀池,污水经过沉淀后排入业主指定的污水管道。3)车辆清洗台、污水排放出口处等部位设置沉淀池并加装过滤筛,污水经过沉淀过滤后才能排入市政污水管道。4)现场排水排污系统落实专人定期(每天)进行清理疏通,保持排水排污系统通畅无阻,防止污水外溢。5)施工现场存放的油料、化学溶剂等应设有专门的库房,地面应有防渗漏处理。废弃的油料和化学溶剂应集中处理,不得随意倾倒。6)项目在现场建立厕所收集粪便污水,派专人维护厕所的清洁,并定期消毒。厕所设专用的化粪池,委托当地环保部门定期清运,严禁大小便直接排放到市政排污管道。7)食堂设置隔油池,食堂污水排放经过隔油池进行处理,每天有专人清洗保证表面污油不直接排放到下水道。8)盟洗室、淋浴间的下水管线应设置过滤网,并应与市政污水管线连接,保证排水通畅。6 .火灾爆炸、有毒有害废弃物控制措施1)塑料、饭盒和电池等废弃物应集中处置并安排专人管理;2)存放氧气、乙块、油漆、溶剂等易燃易爆物品的仓库应当单独设置,与施工作业区和办公区保持安全距离。库房必须符合隔热、通风、上锁的要求,并设有醒目的消防安全标志,配置适用的消防器材,落实专人管理。3)施工现场临时仓库的五金、水暖材料禁止与易燃易爆物品混放,禁止将性质相抵触的物品同放一室一库。库房必须保持整洁有序,不准堆放杂物。并设有消防安全标志,配置环保型消防器材。第四节施工现场防尘降噪控制设备设施施工现场防尘设备设施主要有外架喷淋系统、覆土喷淋系统、喷雾除尘机、塔吊喷淋系统、围墙喷淋系统、洗车槽及三级沉淀池、裸土覆盖绿化、扬尘噪音监测系统等。施工现场降噪控制设备设施主要有噪声测试仪、泵管包裹隔音棉、小型切割机外防护罩防噪声、混凝土输送泵设有吸音降噪屏等降噪措施、木工加工消音棚、移动式隔音屏、施工现场挖机、碾压机、泵车等均采用先进机械、低噪音设备,机械定期进行保养维护、低噪音振动棒等。防尘控制设备设施喷雾除尘机覆土喷淋系统围墙喷淋系统洗车槽及三级沉淀池裸土覆盖绿化扬尘噪音监测系统降噪控制设备设施木工加工消音棚混凝土输送泵设有吸音降噪屏等降噪措施移动式隔音屏施工现场挖机、碾压机、泵车等均采用先进机械、低噪音设备,机械定期进行保养维护低噪音振动棒

    注意事项

    本文(19第十九章防尘降噪方案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
