欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    2018年污水处理厂施工组织设计.docx

    • 资源ID:963921       资源大小:154.67KB        全文页数:37页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    2018年污水处理厂施工组织设计.docx

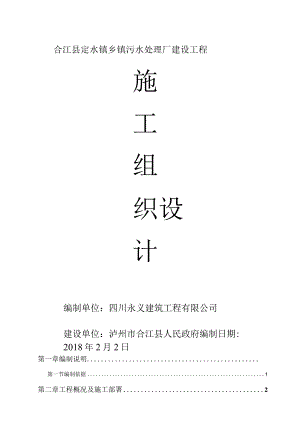

    合江县定水镇乡镇污水处理厂建设工程施工组织设计编制单位:四川永义建筑工程有限公司建设单位:泸州市合江县人民政府编制日期:2018年2月2日第一章编制说明第一节编制依据1第二章工程概况及施工部署2第一节工程概况2第二节施工部署2第三节工程管理措施4第四节工程质量保证体系6第五节安全保证体系6第三章施工进度计划安排7第一节构筑物土建主要施工顺序7第二节施工指导方针7第三节施工管理目标7第四节施工准备7第五节施工劳动力的配备8第六节主要施工机械设备的配备8第七节主要施工材料及周转材料计划8第四章主要构筑物的施工方案9第一节构筑物轴线、标高控制9第二节放线措施9第三节施工降水9第四节生态池池体施工9第五节预处理池池体施工13第六节沉淀池池和污泥浓缩池池体施工14-1:不壬14H14第九节其他附属工程施工15第五章施工技术措施15第一节构筑物主体施工总原则15第二节主要分项施工措施16第三节关键工序和特殊工序施工技术措施17第四节运用新技术、新工艺、新材料18第五节防止碇开裂的技术措施18第六节水池满水试验19第七节满水试验过程中水池沉降量观测20第六章施工配合措施21第一节与建设单位的配合21第二节与设计单位配合27第三节与监理公司的配合27第四节土建与安装的配合22第七章技术管理措施23第八章质量管理措施25第一节质量目标25第二节保证工程质量的组织措施25第三节保证工程质量的技术措施25第九章施工安全措施26第一节施工安全目标26第二节保证施工安全的组织措施26第三节保证施工安全的管理措施26第四节安全工作重点及技术保证措施27第十章现场文明施工措施28第一节文明施工管理目标28第二节文明施工措施28第十一章工期保证措施30第一节资源保证30第二节科学、合理的组织施工30第三节施工监督及后勤保证31第十二章雨季施工技术措施31第一章编制说明1、本施工组织设计严格按照工程招标范围和招标文件的要求进行编制。在人员、机械、材料、调配、质量要求、进度安排等方面统一部署原则下,主要以土建施工项目为主要内容。2、根据本工程设计特点,功能要求,本着对业主资金合理利用,对工程质量高度责任感,我们的编制原则是“经济、合理、优质、高效。3、本施工组织设计的编制,公司高度重视污水处理工程施工的有关人员组成方案编制专业小组,采用“对比优化,博采众长”的编制思路,力求本方案重点突出,具有针对性、可操作性强。第一节编制依据1 .本工程招标文件2 .公司质量体系保证手册3 .公司质量体系程序文件4 .建筑安装分项工程施工工艺标准(DBJOl2696)5 .土方与爆破工程施工及验收规范(GBJ201-83)6 .地基与基础工程施工及验收规范(GBJ202-83)7 .地下工程防水施工及验收规范(GB50205-95)9 .建筑地面工程施工及验收规范(GB50209-95)10 .屋面工程施工及验收规范(GB50207-94)11 .建筑装饰工程施工及验收规范(JGJ73-91)12 .工程测量规范(GB50026-93)13 砌体工程施工及验收规范(GBJ50203-98)14 .建筑安装工程质量检验评定统一标准(GBJ300-88)15 .建筑工程质量检验评定标准(GBJ302-88)16 .地下工程防水技术规范(GBJlO8-87)17 .混凝土检验评定标准(GBJlO7-87)18 建筑施工安全检查评分标准(JGJ59-88)19 .混凝土质量控制标准(GB50164-92)20 .钢结构工程施工及验收规范(GB50205-95)21 .预制混凝土构件质量检验评定标准(GBJ321-90)22 .钢筋焊接及验收规程(JGJI896)23 .给水排水构筑物施工及验收规范(GBJ141-90)24 .补偿收缩混凝土防水施工工法(YJGF22-92)25 粉煤灰混凝土应用技术规程(GBJI46-90)26 .工程网络计划技术规程(JGJ/T121-99)27 .带肋钢筋套筒挤压连接技术规程(JGJl()8-96)28 .混凝土结构工程施工及验收规范(GB5020492)29 .混凝土外加剂应用技术规程(GBJII9-88)30 .混凝土泵送技术规程(JGJ/Tl095)第二章工程概况及施工部署第一节工程概况本工程为泸州市重点建设项目,坐落于四川省泸州市合江县定水镇。主要构筑物:预处理池180()m3管理用房39m2、生态氧化池8O11A一体化设备(A/A/O+MBBR处理工艺)一套、铺设。400污水管651m(含检查井)、挡土墙。处理工艺:格栅-沉淀-厌氧消化-过滤-调节-A/A/O+MBBR技术处理器-生态氧化-达标排放。格栅_.AAO+MBBR技术处理器I乡废调-节池厌氧消化池沉淀池-取样池一达标排放或回用污泥干化池V工艺流程图第二节施工部署一、施工准备工作1、做好施工人员进场准备,办理各项有关手续,按规定搭设临时设施,如加工厂、工地办公室、仓库、材料堆放场地、以及生活、卫生设施的落实。做好“三防工作。2、对施工图纸进行全面会审,技术复核,熟悉图纸,了解各种工艺技术、材料性能及施工方法。3、进一步深化施工组织设计,优化施工方案,认真做好对各工种施工前的技术交底、安全交底。4、了解工程实施计划,制定相应的配合施工计划。5、按材料进场计划要求组织材料的定制加工、采购确认等进场准备。6、按材料进场计划要求组织材料的定制加工、采购确认等进场准备。7、各种机具、设备、仪器运往现场和安装,检验合格后,方可投入使用。8、施工准备工作计划表序号施工准备工作内容责任人完成Fl期技术准备1施工图设计及设计交底技术负责人开工前2施工图自审技术负责人开工前3施工图会审项目部开工前4施工组织设计编制技术负责人开工前5施工现场检查生产负责人开工前6施工管理制度准备、上墙项目部开工前7施工计划编制、上墙项目部开工前8开工报告技术负责人开工前9同各有关单位现场交接项目经理进场后10分部、分项、隐蔽项目目录质量员开工前二物资准备1业主提供材料明细表材料员开工前2大宗材料及半成品需用计划计划员开工前3施工机具设备计划生产负责人开工前4施工检测设备计划技术负责人开工前三劳动组织准备1施工队伍准备、组织公司进场前2项目领导机构建立公司进场前3进场工人安全教育公司、安全员进场前四施工现场准备1现场安全、消防工作准备安全员进场后2临建办公、住宿、仓库等用房项目部进场后3施工现场水电设施计划生产负责人进场前二、项目管理流程三、管理体制1、企业法人聘任项目经理,组建工程项目部,在企业法人协调下,负责资源配置到位,对工程实施项目法管理。2、企业法人是本合同履约主体,是工程项目的管理中心;项目部作为一次性组织和一次性授权管理主体,随工程项目的合同签订而组建,随工程项目的竣工、交验、工程款清结而解体,是工程项目的实施控制中心;作业层采取专业化的施工组织。项目经理对本工程项目施工全过程负责。3、企业法人与项目经理之间,通过委托书、授权书、责任书等形式,建立委托与被委托、授权与被授权的关系;项目部与作业层之间,按市场法则建立合同关系。第三节工程管理措施一、对于各施工作业队的管理1、管理职责及内容项目经理部全面负责各施工作业队的管理,协调队伍关系并提供技术与材料服务。施工队伍管理工作由项目经理负责管理,日常管理设在项目工程部,项目工程部按总体施工计划统筹安排各专业的人员施工,协调工种交叉施工的工序搭接,对各部位施工质量、安全状况及文明施工进行督促管理。2、施工作业队管理方式(1)对施工作业队的管理1)各施工作业队须及时向项目经理部提供其施工技术负责、质量及安全检查人员、须持证上岗人员的资质或能力的有效合格证明。2)项目经理部保留所有有关有效合格证明的复印件并建档备案。(2)对施工作业队工作的协调与管理1)项目经理部将对各作业队的工程进度、工程质量、劳动保护、安全生产、文明施工等实行有效的监督和管理。对没有达到要求的部分,项目经理部有责任令其在指定期限内改正,直至经济处罚。2)项目经理部将对提供的工程材料的使用部位即使用情况数量进行追踪,遇浪费现象将进行处罚。3)项目经理部为各作业队提供必要和可能的工作条件。如施工用水、用电、现场安全生产、文明施工管理,同时各作业队必须遵守项目经理部关于现场保安、消防规章制度及各种安全文明施工措施。4)加强对各作业队的质量意识的教育,明确所建工程的质量标准。5)工长对作业队的工程质量、工程进度进行统一协调管理。6)要求各作业队对所完成的各道工序都进行认真的自检,互检及专业检。7)每周召开一次各作业队现场负责人的生产协调会。二、技术质量管理1、项目经理部依据“质量计划”对个作业队进行技术交底。2、分部分项工程的质量检验由项目经理部组织检查验收合格后,报监理验收,并在特殊过程及隐蔽工程的施工过程中加强过程检查。3、项目经理部质检人员严格按照国家质量验评标准进行施工管理,随时向监理方通报质量情况,并提出改进施工质量的方法和建议。三、施工协调管理1、与监理工程师工作的协调管理(1)在施工全过程中,严格按照经业主及监理工程师批准的“施工组织设计进行质量管理。在项目部各作业队“自检”和项目部“专检”的基础上,接受监理工程师的验收和检查,并按监理要求予以整改。(2)贯彻我公司按IS09001国际标准业已建立的质量控制、检查、管理制度,杜绝现场施工作业队不服从监理指令的不正常现象发生,使监理工程师的一切指令得到全面执行。(3)所有进入现场使用的材料、成品、半成品、设备、器具,均主动向监理工程师提交产品合格证或质保书,按规定在使用前需进行物理化学试验检测的材料,主动递交检测结果报告,所使用的材料、设备均处于受控状态,从而满足工程质量要求。(4)严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。对可能出现的工作意见不一的情况,遵循“先接受监理的指导,后予以磋商统一的原则,在现场质量管理工作中,维护好监理工程师的权威性。2、与各专业作业队的协调管理(1)责成各作业队严格按施工总进度计划和“施工组织总设计编制出各专业的“实施进度计划和“施工组织设计,建立质保体系,确保总目标的实现。(2)各作业队严格按照施工平面图“接图就位”,按公司制定的现场标准化施工的文明管理规定,做好施工现场的标准化管理工作。(3)作业队进场前均签订内部工程施工合同,严格按合同条款检查、落实各作业队的责任、义务。(4)本公司将以各个指令,组织指挥各作业队进行作业,协调施工过程中所产生的各类矛盾,以合同中明确的责任,来追究贻误方的失责,尽可能地减少施工中出现的责任模糊和推诿扯皮现象而贻误工期或对工程造成经济损失。(5)不断加强对各作业队的教育,提请各作业队增强员工对成品的保护,做到下道工序对上道工序负责,使产品不污、不损。3、协调管理方式(1)按总进度计划制定的控制节点组织协调工作会议检查本节点实施的情况制定、修正,提出下一个节点的实施要求。(2)由项目经理负责主持每周的施工协调会。(3)会同业主代表定期(半月)或不定期地组织对工程进度节点、工程质量、现场标准化、安全生产、计量状况、工程技术资料、原材料及电器具的检查,并制定必要的奖罚制度,奖优罚劣。(4)本工程项目经理部将定期提出工程简报,向业主和各有关单位反映通报工程进展情况及需要解决的问题,使有关各方了解工程的进展情况,及时解决工程中出现的困难和问题。根据工程进展,我们还将不定期地召开各种协调会,协助业主协调与社会各业务部门的关系,以确保工程进度。4、各工序协调措施项目工程部牵头每天下午4:OO组织由项目各相关部门、分包管理层参加的生产协调会,汇报当天的进度,安排新的施工任务,以保证各工序的衔接。制定重要工序(或部位)的施工工序流程,将土方、钢管安装、预应力混凝土管安装、等各专业工序相互协调,排出工序流程表,各专业工序均按此流程进行施工,严禁违反施工程序的作法。第四节工程质量保证体系建立项目工程质量保证体系,该工程质量保证体系的组成见附图。施工现场以材料及工序质量控制为重点,贯彻落实质量责任制,按附图工程质量控制程序图对施工全过程进行控制,使施工各环节的质量都能得到有效控制。第五节安全保证体系1、安全目标杜绝重伤、伤亡事故及火灾事故,轻伤频率Vl.5%0。2、建立安全保证体系建立项目工程安全管理体系,该工程安全保证体系的组成见附图。施工现场将以落实安全责任制,重点抓好施工安全措施及安全管理制度的制定、实施和监督,抓好重点安全部位技术措施的制定和实施,确保实现安全目标。第三章施工进度计划安排第一节构筑物土建主要施工顺序挖土方一碇垫层一扎钢筋、底板支模一浇底板碇一池壁钢筋绑扎、支模一浇池壁碇一满水试验一安装配合一外壁刷冷热沥青一人工回填土一池内找坡、抹灰、外壁露出地面部分装饰。第二节施工指导方针该工程的施工质量、施工进度乃至场容场貌,对建设单位、承包单位都具有重要的现实意义,因此我公司的指导方针是:将本工程列为公司的重点工程,以科学管理创时代的精品,以优质服务赢得建设单位的信任。我公司用自身特有的各种优势、用建造过类似工程积累的施工经验,用先进的精品施工手段,超前的精品意识一定把该工程创作成精品。公司全体员工深信:“今天的质量和服务,就是明天的市场O第三节施工管理目标1、工程质量目标:按招标文件要求。2、工期目标:按招标文件要求。第四节施工准备1、组织准备成立工程指挥小组,组建项目经理部,规定项目部人员,在一周内应全部到岗。2、思想准备对公司及项目部的全体管理人员进行一次思想动员,并将各项责任目标落实到每个人头上签定各种责任状,增强全体管理人员的工作责任感。3、技术准备组织项目经理部、施工人员、预算员、内业技术员等认真熟悉图纸充分领会设计意图,了解污水处理工艺要求,分析工程特点,抓住主要环节,制定针对性措施,保证施工质量、施工安全和施工工期。1)结合工程特点,拟出特殊工序、关键工序和所涉及到的“十项新技术”的施工技术措施,以及实施这些措施过程监督的办法,和对实施结果的检查、复核程序。2)对本工程主要尺寸、位置(座标)、标高进行认真细致的校对:对材料品种、规格、数量进行核对。3)检查土建和设备安装图纸有无矛盾,并考虑好施工时交接方法;通过熟悉图纸明确场外制备工程项目,确定有关的准备工作项目。4)组织有关人员认真学习规范、规程、标准、并尽早编制施工组织设计,并由现场主任工程师对全体管理人员作总技术交底,然后按职责分段做技术交底工作。5)提出详细材料计划、设备用量计划等。4、施工现场准备:1)协助建设单位搞好三通一平,清除现场障碍物。2)搭建各种生产和生活临时设施。3)书写、绘制、悬挂各种标牌:施工公告、安全告示、工地纪律、安全标语等。4)补充修建施工现场临时围墙。5)现场测量。6)办理民工暂住证、务工证,上岗证等,从事炊事工作的人员进行健康检查,办理卫生许可证。7)组织劳动力,材料,机械设备按计划进场第五节施工劳动力的配备1、劳动力的实施1)对进场的施工班组及有关作业人员进行严格的资格审查,施工班组必须配备兼职的质量员和安全员。2)对已进场的队伍实施动态管理,不允许其擅自扩充和随便抽调,以确保施工队伍的素质和人员相对稳定。3)未接受项目部质量、安全教育的人员不允许上岗。4)加强对劳务单位的管理凡进场的劳务单位必须配备一定数量的专职操作员、质量员、安全管理人员。2、劳动力配置计划根据四川省建筑安装工程劳动定额,结合本工程的具体情况和施工进度安排,按前期工程施工阶段考虑主要工种人员配备。劳动力配置计划见附表。3、劳动力的组织管理实行劳动用工管理,选派组织能力强、技术水平高、能打硬仗的作业队伍,树立连续作战的精神,确保工期和提前完成。该工程碇体量大,扎钢筋、支模板、浇灌玲是主工序,投入劳动力多,根据本工程的施工特点,浇灌碇是关健工序,要分三班作业。项目经理和施工人员要轮流值班。既要严格要求,又要关心职工生活和身体健康,做到工人三班倒,班班见领导。第六节主要施工机械设备的配备为了满足工程施工需要,缩短工期,须配备足够的施工机械和设备,按不同的施工阶段进场。主要施工机械安排计划见附表。第七节主要施工材料及周转材料计划1、主要施工材料主要施工材料有砂、元石、水泥、钢筋、外加剂、防水材料、型材、管材与各种装饰材料等,按工程预算表及现场计划进场。2、周转材料计划根据本工程的特点,满足工程使用,保证工程质量和施工安全、经济实用的原则,周转材料作如下选择。第四章主要构筑物的施工方案第一节构筑物轴线、标高控制构筑物的定位放线和标高控制确定,是整个工程平面位置与工艺控制的关键环节,施测中必须保证精度、杜绝错误、否则影响管道和设备的安装,后果难于处理。1、按照设计定位条件,根据场地主轴线定出平面控制网(见附图)。2、开工前由公司专业测量人员对本工程主要控制轴线与标高控制点统一进行测量定位。3、准确定位后将控制线两端设永久性定位桩,有条件者并投测到场地围墙上,用红色油漆加以标识,高程控制在地面上设地面控桩,用玲加以保护,或转点到场地围墙上用红色油漆加以标识。4、做好基准点的保护,避免车辗及人为破坏,专人负责监护。5、成立专业放线组,依据主要控制轴线与高程控制点对单个构筑物进行施工投测控制。6、本工程定位的基本方法,一般采用直角坐标法,根据各构筑物现场情况的不同亦可灵活选用其他投测方法(极坐标法,方向交会法等)。7、为了保证整个场区内各项工程(包括道路、地下管线场地平整及绿化等)标高的统一性,根据设计指定的已知高程控制点,统一引测到各工号水准点或±0.000水平控制线,构成场地内标高控制网。第二节放线措施沉池为方型钢筋碇结构,其施工放线方法较多,根据本公司多次对该类型构筑物施工放线的经验,结合该工程的特点,拟采取直接拉线法进行施工放线工作。1、在施工基础垫层上首先定出边缘的位置。2、隔墙根据总平面图的位置确定,设置要正确。3、转角稳固,在转角处打入中10钢筋,并用碇加以保护(详附图)。4、用钢尺套住转角钢筋头进行操作,保持钢尺拉力大小,松紧一致,克服时松时紧现象。5、整个施工过程中,转角桩多次使用,为避免转角桩因发生碰撞或其他原因失准,在池外四周分设辅助控制桩,以保证需要时由辅助桩对圆心桩加以复核校对,确保转角桩位置的正确。第三节施工降水由专业人员设计施工。第四节生态池池体施工1、定位放线以总平面布置的主轴线为依据,测设出生态池的四大角及分轴线,并按有关要求进行。I)定位放线在场地平整后,土方开挖前进行,土方开挖好后进行复查。2)按放线示意图所示位置设控制桩,并用碇保护,四周砌砖加盖,以防控制桩因车辆碾压造成位移及损坏。3)碇垫层完成后,用钢桩设置圆弧中心点QI-QI2,作为沟壁施工控制的依据,控制桩和钢桩的设置见附图。2、土方工程4)每次放线做好记录1) 土方开挖:设计要求生态池持力层为中密卵石层,地基承载力=KPa,根据地勘反映和设计要求开挖深度约米。a、开挖方式:本工程土方开挖量较大,拟采用机械坑底大开挖方式进行,机械开挖按设计标高留由人工修边检底并达到设计标高。避免开挖基坑时,扰动坑底原状土。b、放坡系数:土方大开挖周边自然坡度按:放坡,并用砂袋护壁。c、开挖机械:选用台NY-160型反铲挖土机,台t自卸汽车,所挖土方堆放在场区二期工程指定地点。并将适于回填的土分类堆存备用。d、开挖顺序:台挖土机由东向南同时开挖,坡道坡度°。e、开挖要求:开挖必须在降水后进行,随时检查开挖深度,防止超挖挠动地基。f、人工修边检底后,请有关部门进行验槽,验槽时需进行持探,确定符合设计要求后方可进行碇垫层施工。若发现地质异常,与地勘不符时须另外研究采取处理措施。基坑验收后应预保护,防止扰动。2) 土方回填基坑回填必须在构筑物的地下部分验收合格后及时进行。a、基坑回填前必须排除积水和含水量较高的浮土以及建筑垃圾,回填土质要符合土方与爆破工程施工及验收规范GBJ201-83要求,不得使用污泥土和有机物含量大于的土,分层夯实,随填随夯,铺土厚度,不准用水夯。压实系数填方沉降量为,所有回填夯实工作,不得损伤构筑物的安全。b、土方来源:外取粘土回填。3、钢筋工程生态池工程钢筋用量约L主要规格为12、14、16、18、20及中22螺纹钢筋,钢筋采购时应选用大厂钢材。钢筋进场应有出厂材质证明,并按标准抽样试验。分规格堆放,并有标识。1)钢筋制作加工:a、现场设钢筋加工房,配置钢筋加工机械,所有钢筋均应按钢筋大样表下料加工成型。制做好的钢筋,分部位、分规格挂牌堆放。b、钢筋采用闪光对焊接长后再下料制作,应注意同一断面的钢筋接头数量按规范规定,钢筋大样表应严格编号,并注明部位和接头位置。c、弧型钢筋在绑扎前加工成型,方法是在弯钢机上增加曲线钢筋弯制的附加钢套及成型架。按所需的弯曲弧度,选择相应尺寸的钢套加以弯制。d、钢筋焊接质量应满足钢筋焊接及验收规范要求。焊条II级钢采用E50,Q235钢采用E42o焊工应持证上岗,并在正式施焊前进行试焊,试件试验合格后方能正式施焊,并在规定的范围进行操作,施工中应按规范要求对焊接接头取样进行力学试验。2)钢筋绑扎及定位:a、钢筋绑扎顺序:施工准备一技术交底一绑扎施工一隐蔽验收一质量评定。b、在碇垫层表面重新测定放线,定出池壁底部各轴线及边线,点画出钢筋分布位置,依次绑扎底板钢筋,沟壁竖向钢筋采用双排钢管架临时支撑。C、钢筋绑扎必须按图进行,其质量必须满足混凝土结构工程施工验收规范和有关规定。d、钢筋绑扎搭接按长度ALa(La为钢筋最小锚固长度)受力钢筋的接头位置,按规范规定,相互错开。e、受拉钢筋最小锚固长度La,II级钢筋为d;I级钢筋为d,并加弯勾。f、现浇板受力钢筋距墙边或梁边开始配置,现浇梁箍筋从梁柱边或墙边开始配置,砖墙支座处增设二根。g、抗扭梁钢筋包括中部纵筋的搭按长度为d,支座锚固长度为d,所有箍筋末端弯折°,平直长度为doh、板上孔洞加固:当孔边尺寸(或直径)不大于时,钢筋应绕过孔洞,不得切断和减少根数。当孔边尺寸大于时,应按孔洞加固图预加固,不得遗漏。i、底板下层钢筋保护层厚为mm,底板上层钢筋和壁板钢筋保护层厚度为mm,底板钢筋下层采用碇垫块支垫,垫块1000,上层钢筋及壁板双层钢筋分别用中14及10钢筋撑铁双向1000支承固定。中14及10钢筋撑铁,详见附图。j、钢筋绑扎完,经有关部门验收,确定符合规范和设计要求并办理隐蔽验收签证后,方能进行下一道工序施工。4、模板工程1)模板选择:结合本工程特点和质量要求,生态池垫层用钢模、底板采用mm砖模,高度同底板厚,接触碇部分用:水泥砂浆抹面,刷冷底子油和热沥青各一遍,壁板采用组合钢模拼装,局部采用钢、木组合模板。2)模板安装:直型壁板采用P3012钢模横向拼装,内楞248钢管500,外楞248钢管500,拉杆止水螺栓M12,弧型壁板采用P1012钢模竖向拼装或定形模板,内楞中20钢筋500,外楞2®48钢管500。(模板安装详见附图-8、附图-9)生态池进水渠、出水渠板底采用九层板,小楞X木楞250,钢管支承架,立杆间距1200,纵横拉杆步距1400,梁采用组合钢模,内、外楞及拉杆同壁板,支撑采用钢管,立杆间距800o生态池转刷基础,采用钢模和木模组合施工,支撑采用钢管,立杆间距700,纵横拉杆步距1400,纵向15000设剪刀撑一道。3)安装要求a、尽量采用新钢模,木模接触碇一侧必须清理刨光,钢、木模板碇接触面应刷隔离剂,禁止使用油渍隔离剂,严禁隔离剂污染钢筋、对隔离的要求是:不粘结、易脱落、不污染、易操作、易清理,无害人体,不腐蚀模板b、模板安装应严格按轴线,标高进行,保证构件断面的几何尺寸。c、采用中48钢管支撑,模板支撑必须牢固。d、模板支撑安装完后,应检查位置、标高、几何尺寸、垂直度、平整度,并应符合模板工程施工验收规范和设计要求,确定无误后方能进行下道工序。e、现浇钢筋磴梁板跨度等于或大于m时应起拱。起拱高度为全长跨度的/°f、池壁模板可以先安装一侧,绑扎完钢筋后,再分层安装另一侧模板。g、模板拆除:侧模板的拆除应在碇达到一定强度(使其表面及棱角不因拆除模板损坏)后方可折除。底模板拆除时,碇强度必须满足给水排水构筑物施工及验收规范GBJ141-90中第5.2.13条之(二)的规定,方可拆模。5、碇工程生态池以变形缝为界分为四个段,每段玲浇筑应连续进行,设计要求严禁设置垂直施工缝,避免冷缝,以利于玲的自防水。水平施工缝接设计留置,外池壁在底板上口N外位置,池内墙体留设在底板上口。1)碇配合比a、开盘前应检查商站碇配合比通知单,碇配合比须由试验室提供,并根据材料的进场时间、测定砂的含水率,以便及时调整配合比。b、玲配合控制:实行严格的计量制度,分盘挂牌,玲搅拌时每盘必须过称。c、严格控制水灰比。d、膨胀剂:拟用(HEA)高效抗裂防水剂,掺量由试配确定。e、水泥:使用质量稳定的大厂普通硅酸盐水泥425#。水泥进场必须具备出厂合格证和进场试验报告。现场应对水泥进行抽查。底板壁板采用同品种、同标号的水泥。f、砂石:粒径级配合理,含泥量及有害成份不能超过规范规定。g、水:用自来水。2)玲输送a、根据本工程的特点,股构筑物多、体量大,为了缩短工期,拟采用商品碇,碇用泵输送。b、碇泵送前应先用适量的与碇成分相同的水泥浆或水泥砂浆润滑输送管内壁。c、碇泵送过程中,料斗内应有足够的玲,以防吸入空气产生阻塞。d、泵送攻的坍落度宜为mm。3)碇浇筑a、碇浇筑前应对模板及其支架、钢筋和预埋件及预留孔洞进行检查,并做好记录,符合设计要求后方能浇筑玲。b、玲浇筑前对模板内的杂物和钢筋上的油污等应清理干净,对模板的缝隙和孔洞应堵严。c、碇自高处倾落的自由高度不应大于m,大于m应采用斜溜槽下料防止碇产生离析现象。4)玲振捣:a、底板混凝土应分层浇筑,壁板碇应分层交圈连续浇筑每层浇筑厚度控制在以内,并注意碇分段搭接时间不超过小时,碇搭接处振动棒应插入下层,并加强振动,保证搭接严密。b、混凝土浇灌顺序、振动时间、位置应有专人监督,以防漏振。c、玲浇灌时,采用多台振动捧流水作业振动、浇灌时,应对作业班组认真交待浇灌顺序,浇灌方法,振动棒插入点位置,振动时间等,防止漏振及振动时间不足,整个浇灌过程应有专人监督,夜间施工要有管理人员值班,玲浇灌过程中要安排钢筋工跟随,随时对位移钢筋(特别是竖向钢筋)进行修复。碇浇筑过程中,设专人有木锤在竖向结构下部位置敲打钢模,使碇浇筑达到内实外光。5)碇施工缝的留置:股底板不留施工缝,碇壁板施工缝留在底板上口约处,但要避开孔洞和掖角不小于,止水带采用BW96-11型,通长设置(详见图),碇浇筑前严禁浸水。任何情况严禁设垂直施工缝。施工缝按规范程序施工,玲须凿毛清洗干净,并保持湿润,以碇原浆接缝。6)玲养护:底板碇浇筑完毕后,及时有塑料薄膜加以覆盖,适时浇水养护。壁板拆模后浇水养护。时间不少于昼夜,并在满水试验前继续养护。7)伸缩缝:a、伸缩缝底板和壁板设通长橡胶止水带。止水带的形状、尺寸及其材料的物理性能均应符合设计要求,且无裂缝,无气泡。b、接头应采用热接,不得采用叠接;接缝应平整牢固,不得有裂口、脱胶现象。c、止水带应安装牢固,位置准确,与变形缝垂直;其中心线应与变形缝中心线对正,不得在止水带上穿孔或用铁钉固定就位。d、伸缩缝用聚丙烯低泡板填充,用BW胶封口(详见图)。e、中间变形缝不设止水带的用聚丙烯纸泡板阻隔。底板和壁板均设通长橡胶止水带。止水带要固定牢,伸缩缝用聚丙烯低泡板填充,用BW胶封口。(详见图)8)碇质量评定:碇浇筑时随机取样制作试件,用以测定碇强度等级。每一工作台班或每n?制作两组试件。第五节预处理池池体施工1、定位放线预处理池系矩形构筑物、直径m,放线时根据主轴线测设出处理池边缘转角点,再测设十字控制线,打控制桩,控制桩用碇固定加以保护,以防止控制桩因外力作用移位及损坏。土方开挖后进行复查,碇垫层浇完后,用交会法测转角点。前面已叙述了处理池池放线措施,这里不再重复。2、土方工程挖土深约6m,放坡系数为0:,其余同生态池。土方运输:运至二期工程指定地点。土方回填:沿构筑物周围均匀对称进行,其余同生态池。3、钢筋工程钢筋的放样及制作、加工、绑扎同生态池。钢筋绑扎工程。处理池底板钢筋上、下层钢筋均成放射状,分布筋成矩形,放样时应精确计算,保证钢筋的位置及搭接长度满足设计要求,底板和壁板双层钢筋撑铁,参照生态池施工,特别注意池壁水平钢筋搭接长度全部按受拉区处理。4、模板工程池底板外模采用砖模高同底板厚,抹:水泥砂浆,刷冷底子油和热沥青各一道。中心筒侧模采用CIO毛石碇,立模成形与碇垫层浇成整体。池壁板采用组合木模P1015竖向拼装。内楞225600,外楞248500,止水拉片钢管支撑和脚手架详见附图。出水堰底模板采用九层板、楞木X250钢管支撑。处理池中心筒,板底模采用九层板楞木X250钢管支撑,筒壁采用组合钢模,内楞采用圆钢中16,外楞248钢管,拉片500。柱模采用组合钢模,钢管夹具500,圆筒周围搭钢管脚手架La<,Lb=,纵杆步距。脚手架与模板支架脱开,不得连在一起。处理池底板从池边向中心筒之坡度为,在浇碇垫层和回填厚的Clo碇时,均应采取打标高桩措施控制好坡度。第六节沉淀池池和污泥浓缩池池体施工沉淀池池及污泥浓缩池顶板采用九层板,楞木X方木250,钢管支撑,立杆间距1200,纵杆步距。梁采用组合钢模,钢管支撑,主杆间距7(X)0鼓风机房、浓缩脱水间、厂区道路等待设计图纸出来后施工方案再进行补充。第七节装饰工程该工程均系碇构筑物与设备控制管理房,装饰工程较少,只有墙面、楼地面和不锈钢栏杆,待图纸出齐后再进行补充。1、墙面1)根据设计要求和采用的方法准备好各种涂料砖以及硬化材料,挑选颜色均匀的涂料。各种颜色不一的涂料各自作出样板对照比较,待建设单位及设计单位选定认可后才能涂刷。2)涂刷前先预排,根据设计图纸尺寸,均匀涂刷涂料。3)严格控制平整度和砂浆饱满度,喷涂均匀。对突出墙面的部位。窗台等细部处理统一得当,窗台有明显的排水坡度。2、不锈钢栏杆1)栏杆和钢爬梯的预埋件,应按建筑图和有关标准图制作和预埋,不得遗漏,外露铁件均先表面除锈后,刷过氯乙烯防腐漆两遍,颜色银灰色。第八节防水工程1、防水砂浆1)池内底板和池壁抹:,防水砂浆,水泥按设计选用不低于号。2)外加剂:氯化物金属盐类防水剂(或膨胀剂)3)砂:应符合普通碇用砂质量标准及检查方法的规定4)水:不含有害物质的洁净水5)配合比:水泥:砂二:;水灰比一。6)对基层要求:平整、坚实、粗糙、清洁、充分湿润、不得积水。7)厚度:均分两层铺抹,表面压光,总厚度不小于。8)水泥砂浆稠度:控制在<m。9)水泥砂浆拌和:随拌随用。10)阴阳角处理:均做成圆弧形成钝角,圆弧半径:阴角为mm、阳角为mm。il)施工缝:按分层错开,离阴阳角大于mm。12)养护:防水层在凝结后,立即进行养护,养护时间不少于7昼夜。2、沉淀池池顶板防水1):水泥砂浆找平层:找平层基层应清理干净,润湿不积水,找平层收水后应压然压光,充分养护,不得有酥松、起皱、起皮现象。2)水泥蛭石保温层找坡为,最薄处为。3) SBS卷材的施工应符合屋面工程技术规范GB50207-94规定。4)保护层:水泥砂浆,分格缝间距Vmo3、保温墙施工生态池保温墙高,宽,设圈梁QLX两道,砌体M5水泥砂浆、MUIe)砖。圈梁与池壁预留钢筋连接。预留钢筋双向巾61000,伸入墙内长度LN,池壁施工时注意预埋不得遗漏。圈梁底模采用聚丙烯纸泡板,钢筋固定。砌筑时搭设双排钢管脚手架。第九节其他附属工程施工根据招标文件要求余下的工程不再另行招标和变更承包人余下的工程预算还有粗格栅、厂区道路、围墙、总平面绿化、设备安装等,待设计图纸出来后,施工方案立即进行补充,并由建设单位审批。若深度超过处理池、生态池的构筑物应先安排施工。第十节脚手架工程1、生态池外壁板之内外两侧和内壁板之两侧均达设碇浇筑双排钢管脚手架,立杆纵距La=m;立杆横距Lb=m;步距H=m;脚手板厚木板或冲压钢脚手板(见附图)。处理池外壁参照生态池搭双排脚手架。2、搭设要求1)架体搭设必须符合操作规程,外架地基要平整夯实,设通长木架板铺垫,并做好排水措施。2)为了保证架体搭设的安全,工长要技术交底,并随时检查架子的安全情况。3)架体中间每隔m设剪刀撑一道,斜杆与地面成。-。,扫地杆距地面。4)脚手架与模板支架脱开,不得连在一起。脚手架不得出现探头板。3、装饰脚手架:生态池、处理池碇浇筑完后,池内脚手架应全部拆除,进行满水试验,试水合格后,底板找平或回填碇。待:水泥防水砂浆作完后,再搭设池壁抹灰脚手架。(搭设要求同上)第五章施工技术措施第一节构筑物主体施工总原则各构筑物项目较多,形式多样,施工难度不一,但其主体施工均视为现浇钢筋碇结构,现针对这一特征制定以下原则:1、各构筑物洞口预埋管件较多,施工中应认真控制好洞口和预埋管件的位置、标高、大小及走向。土建和安装部门应紧密配合,互相协调,做到不漏埋,不错位,以免事后敲凿,影响结构以及防水效果。2、玲强度等级严密按照设计要求执行。基础底板,池(井、槽)壁,顶盖为了防止开裂,防水碇内掺入具有补偿收缩性能的膨胀剂,拟采用HEA高效抗裂防水剂,掺用量由试配确定,抗渗标号为MPao3、钢筋施工中,为确保结构安全,提高施工速度和经济效益,应视现场具体情况采用水平钢筋窄间隙焊、闪光

    注意事项

    本文(2018年污水处理厂施工组织设计.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
