欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    土方工程及基坑围护施工工艺全套.docx

    • 资源ID:982772       资源大小:18.73KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    土方工程及基坑围护施工工艺全套.docx

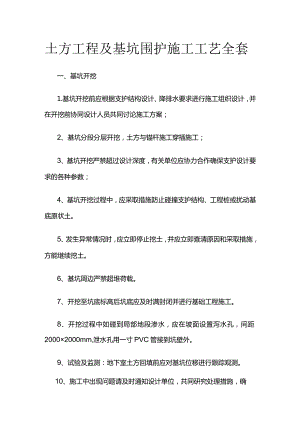

    土方工程及基坑围护施工工艺全套一、基坑开挖1.基坑开挖前应根据支护结构设计、降排水要求进行施工组织设计,并在开挖前协同设计人员共同讨论施工方案;2、基坑分段分层开挖,土方与锚杆施工穿插施工;3、基坑开挖严禁超过设计深度,有关单位应协力合作确保支护设计要求的各种参数;4、基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。5、发生异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土。6、基坑周边严禁超堆荷载。7、开挖至坑底标高后坑底应及时满封闭并进行基础工程施工。8、开挖过程中如碰到局部地段渗水,应在坡面设置泻水孔,间距2000×2000mm,泄水孔用一寸PVC管接到坑壁外。9、试验及监测:地下室土方回填前应对基坑位移进行跟踪观测。10、施工中出现问题请及时通知设计单位,共同研究处理措施,确保基坑安全,所有的设计变更须经设计者计算后确定。11、由于现场窄小,不能采用普通塔基座,采用直埋标准节做法。现场的两台塔吊利用槽边三棵桩,(此三棵桩较其他桩加深、加筋)作6000mm×6000mm×1700mm的混凝土基座。在基座中心及后边两角各打一棵桩,(西侧塔吊整座中心无桩,为增强抗冲切能力,底板增加筋性筋),桩径及配筋不变,单桩承载力应达到120t,桩底深入持力层,该位置原锚杆应加大锚固力(具体塔基方案另详)。二.挖土施工采用单斗反铲挖土,基坑深15m,自南向北采用分层开挖方式,当挖至4米深土后,进行护坡桩基坑支护施工,在锚杆施工完成后,由槽底的挖土机取土、推土机配合在槽坑东北侧修建车辆下槽的内置坡道(此处护坡桩顶标高降低,以利走车)。坡道坡度大于1:6,宽8m,充分压实。第二步挖土深度-4-8.5m,第三步挖土深度-8.5-12.8,第三步挖土深度基坑部分,挖至12.5m,至持力层以2030Cm±,组织人工清至持力层(实际深度要将防水砂浆保护层、防水层、细石混凝土保护层所需厚度考虑进去)。积水坑、电缆沟在测量放线人员二次放线定位后采用人工挖土。土方严禁超挖,若有超挖应与设计洽商后,进行处理。对于超挖及欠挖部分,我方一方面将超挖部分清至老土层,一方面将欠挖部分挖至设计标高。超挖在30cm以内用垫层混凝土找平,超挖在30cm以上部分用1:3粗砂兑520石子分层夯填至垫层底。由于基坑内土质为中、粗砂,加之水位较高,为防止边坡塌方,对边坡及清槽后运至坑边的土采用尼龙袋、钢管及竹胶合板进行支护。先将2m长钢管间隔Im打入地面以下0.5m以上直至牢固,再将竹胶合板垫在钢管背面,然后将尼龙袋内装满土叠放于挡土板后。地下室外基坑回填前,将钢管取出。距基坑上口边线L5m设置钢管搭设的护栏。为保证安全可靠,竖向钢管埋地深度为0.5m。用密木网封闭,作业人员上下要有专用梯子,夜间施工要有足够的照明,危险处设置警示牌。三、土方回填1、回填士注意事项为保证地下室外墙的结构安全,地下室外土方回填存外墙的混凝土强度达到100%以前不可施工。回填土采用场外汽车运土。施工前,应清除基坑内的建筑垃圾、积水、淤泥、杂物等,修整好行车道路,保证畅通。按照现场平面水、电、降水管线布置图探明正确位置,障碍物提前清除,坐标及标高控制点加以保护。为防止回填时土方进入地下室后浇带内侧墙,后浇带处砌筑370厚挡土墙,挡土墙外侧做4mm厚SBS卷材防水一层,挡土墙防水做法详见4.7.6章节防水节点做法中后浇带做法。外墙防水保护层采用先摸水泥砂浆一道,再铺粘密度18kgm3的60mm厚聚苯板,与回填土施工同步进行。但聚苯板的粘贴高度在回填过程中始终比当前回填高度高l.5m。根据设计要求,靠地下室外墙800mm范围内为灰土回填,故此部分应重点加强施工管理,确保土的质量及夯实质量。回填土每层铺填厚度250mm,用蛙式打夯机械分层夯实,打夯时采用连续夯击的办法,做到一夯压一夯,不得有漏夯现象。回填土应从最低处开始,由下而上分层均匀铺填土料和压实。回填过程中应采取有效措施,防止破坏SBS改性沥青防水层。2.回填压实方法(1)一般要求1)填土应尽量采用同类土填筑,并且控制土的含水率应符合有关规定。当采用不同含水率的土填筑时,应按土类有规则分层铺填,将透水性大的土层置于透水性较小的土层下面,不得混杂使用,边坡不得用透水性较小的土封闭,以利于水分排除和基土稳定,并避免在土方内形成水囊和产生滑动现象。2)填筑时每层接缝处应做成大于1:1.5的斜坡,碾迹及夯实区域重叠不小于0.5LOm,上下层错缝距离不小于LOmo(2)填土应预留一定的下沉高度,以备在行车、堆重或干湿交替等自然因素作用下,土体逐渐沉落密实。当采用机械分层夯实时,其预留下沉高度对砂土为1.5%,对粉质黏土为33.5%o(3)人工夯实前应将土初步整平。回填夯实管道附近时,应人工先在管子周围填土夯实并应从管道两边同时进行直到管顶0.5m以上。严禁强行施工损坏管道。机械碾压时应控制行车速度不应超过3kmh;并要控制压实遍数。机械与地下室外墙及管道应保持一定的安全距离,防止将管道压坏及损坏卷材防水层。3、质量控制与检验(1)用环刀法取样测定土的干密度,求出土的密实度,或用轻便触探仪直接通过锤击数来检验干密度和密实度。(2)室内填土,每层按I00500mo取样一组,但每屋不少于一组,取样部位在每层压实后的下半部。(3)填土压实后的干密度应有90%以上符合设计要求,其余10%的最低值与设计值之差不得大于008t/m3,且不应集中。

    注意事项

    本文(土方工程及基坑围护施工工艺全套.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
