欢迎来到课桌文档! | 帮助中心 课桌文档-建筑工程资料库
课桌文档
全部分类
  • 党建之窗>
  • 感悟体会>
  • 百家争鸣>
  • 教育整顿>
  • 文笔提升>
  • 热门分类>
  • 计划总结>
  • 致辞演讲>
  • 在线阅读>
  • ImageVerifierCode 换一换
    首页 课桌文档 > 资源分类 > DOCX文档下载

    钢铁产线热连轧厂停产应急预案和中板厂停产应急预案.docx

    • 资源ID:986356       资源大小:18.80KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    会员登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢铁产线热连轧厂停产应急预案和中板厂停产应急预案.docx

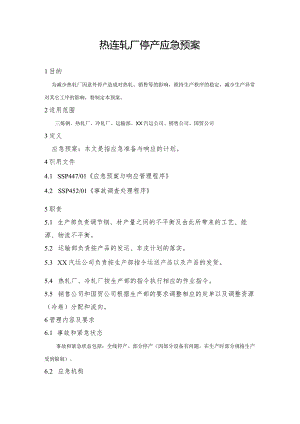

    热连轧厂停产应急预案1目的为减少热轧厂因意外停产造成对热轧、销售等的影响,维持生产秩序的稳定,减少生产异常对其它工序的影响,特制定本预案。2适用范围三炼钢、热轧厂、冷轧厂、运输部、XX汽运公司、销售公司、国贸公司3定义应急预案:本文是指应急准备与响应的计划。4引用文件4.1 SSP447/01应急预案与响应管理程序4.2 SSP452/01事故调查处理程序5职责5.1 生产部负责调节钢、材产量之间的不平衡及由此所带来的工艺、能源、物流不平衡。5.2 运输部负责按产品的发运、车皮计划的落实。5.3 XX汽运公司负责按生产部指令运送产品以及产品的发货。5.4 热轧厂、冷轧厂按生产部的指令执行相应的作业指令。5.5 销售公司和国贸公司根据生产部的要求调整相应的定单以及调整资源(冷卷)分配和流向。6管理内容及要求6.1 事故和紧急状态事故和紧急状态包括:全线停产、部分停产(因部分设备有问题,在生产时部分规格生产受到限制)。6.2 应急机构总公司应急机构由生产部、冷轧厂、热轧厂、运输部、汽运公司、销售公司、国贸公司等单位组成,应急电话为:生产部指挥中心:东区生产管制中心:三炼钢:冷轧厂:热轧厂:销售公司:国贸公司:6.3 应急预案的内容6.3.1 热轧厂全线停产停产在4小时以内的应对预案:A、三炼钢ASP铸机停止对热轧厂原料的供应;B、生产部根据情况适当调整热轧厂作业计划。停产4小时以上、24小时以内的应对预案:A、生产部根据市场需求和热轧厂的停产情况调整三炼钢ASP铸机的作业计划;B、如果影响到冷轧厂的备料,冷轧厂根据生产部调整的计划组织生产;C、销售(国贸)公司根据生产部要求提供三炼钢坯料的定单,同时调整资源(热卷)分配和流向(包括车皮计划的调整)。停产24小时以上应对预案:A、热轧厂如果有检修项目可安排相应设备检修;B、生产部根据市场需求和热轧厂的停产情况调整三炼钢和冷轧厂的作业计划;C、冷轧厂根据生产部调整的计划组织生产;D、销售(国贸)公司根据生产部要求提供三炼钢和冷轧厂的定单,同时调整资源(热卷、板坯、冷卷)分配和流向(包括车皮计划的调整)。6.3.2 热连轧厂部分停产部分停产的应对预案:A、生产部根据热轧厂设备的情况确定可以生产的规格,编制计划并下达;同时根据情况调整三炼钢ASP铸机的作业计划;B、热轧厂根据生产部新的计划调整作业计划、并严格按计划组织生产;C、销售(国贸)根据生产部的要求提供可以生产的定单并安排资源流向。部分停产(一些规格品种生产受限)期间热轧厂要准备好备件,与生产部协商确定检修日期和时间。6.4 事故处理事故发生后,由生产部组织相关部门、事故单位进行事故处理,相关内容参考SSP452/01事故调查处理程序的有关条款。中板厂停产应急预案1目的为建立持续、稳定的钢板、钢坯生产秩序,减少中板厂生产异常对其它工序的影响,特制定本预案。2适用范围由于中板厂非正常停产所影响、涉及到的单位。如:生产部、中板厂、一炼钢、汽运公司等。3定义应急预案:本文是指应急准备与响应的计划。4引用文件4.1 SSP447/01应急预案与响应管理程序4.2 SSP452/01事故调查处理程序5职责5.1 生产部计划科、生产部总调度室负责调节钢板、钢坯产量之间的不平衡及由此所带来的工艺、物流不平衡Q5.2 一炼钢负责按计划科指令调整生产计划,并根据中板停时,积极准备钢坯外卸,确保有足够场地存放钢坯。5.3 XX汽运公司负责按总调度室、一炼钢调度要求到指定场地外卸钢坯。6管理内容及要求6.1 事故和紧急状态事故和紧急状态:中板厂停产Q6.2 应急机构总公司应急机构由生产部、中板厂、一炼钢、汽运公司等单位组成,应急电话为:生产部计划科:、生产部指挥中心:汽运公司:中板厂:一炼钢:6.3 应急预案的内容:中板厂停产预案6.3.1 若中板厂停产8小时以内应对预案:中板原料场存放小部分红送钢坯;安排一炼钢原红送中板钢坯入一炼钢精整场地;同时安排一炼钢生产其它非红送中板计划、中厚板备料计划。6.3.2 若中板厂停产8小时以上,24小时以内。应对预案:若有内外销钢坯计划,优先安排一炼钢生产;若无内外销钢坯计划,安排一炼钢生产中板、中厚板常规钢坯料。6.3.3 若中板厂停产24小时以上。应对预案:联系国贸公司、销售公司寻求一炼钢钢坯订单,优先生产现有内外销钢坯计划;新的内外销钢坯订单未签订之前,生产中板、中厚板常规料;联系汽运公司组织车辆钢坯外卸、外运,确保物流畅通。6.4 事故处理事故发生后,由生产部组织相关部门根据SSP452/01事故调查处理程序的有关规定处理。

    注意事项

    本文(钢铁产线热连轧厂停产应急预案和中板厂停产应急预案.docx)为本站会员(夺命阿水)主动上传,课桌文档仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知课桌文档(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    备案号:宁ICP备20000045号-1

    经营许可证:宁B2-20210002

    宁公网安备 64010402000986号

    课桌文档
    收起
    展开
