3、项目高防坠落施工方案.docx

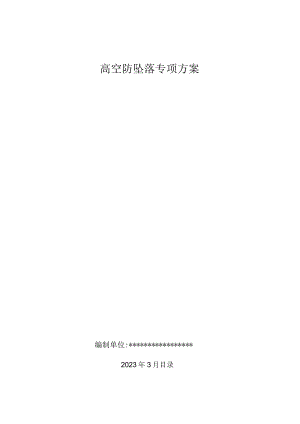

高空防坠落专项方案编制单位:*2023年3月目录一、工程概况4二、施工现场防高空坠落领导小组4三、高空作业内容4四、高空防坠落技术措施4(一)基本规定4(二)临边、洞口防护措施5(三)悬空作业的安全防护8(四)悬挑式钢平台技术措施11(五)交叉作业技术措施12(六)外架和底层防护架的搭设12五、大型机械设备安装拆除安全防护措施131、安装拆除前的准备工作及注意事项132、大型施工机械设备的安装注意事项133、大型施工机械设备的使用和维护144、大型施工机械设备的拆除15六、高处作业安全防护设施的验收15七、安全检查16八、安全验收17九、安全教育171、操作工人进场教育172、施工前教育18十、应急预案181、应急准备182、应急救援领导小组组长183、紧急联络附近医院194、报警步骤195、抢救方法206、事后处理20一、工程概况*工程,位于*北*O项目主要为商业、健身娱乐,集休闲、商务、社交于一体的公共建筑综合体。其占地18054.92而,总建筑面积26377.70Itf,其中地上18507.74m2,地下7869.96m2O结构形式为框架结构,基础类型为筏板基础,地下一层,地上三层。二、施工现场防高空坠落领导小组组长:*副组长:*成员:*三、高空作业内容按照建筑施工高处作业安全技术规程(JGJ80-2016)规定:高处作业是指凡在坠落高度基准面2.0米以上(含2.0米)有可能坠落的高处进行作业。包括高处作业临边、洞口、攀登、悬空、操作平台及交叉作业等。针对本工程情况制定以下高空防坠落技术措施。四、高空防坠落技术措施(一)基本规定1、项目经理应对工程的高空作业总负责,并建立相应的责任制。施工前,应逐级进行安全技术交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。技术负责人对高处作业的技术方面负责。项目现场经理负责安全设施的搭设。安全员负责过程安全的监督检查。项目设置专职安全员2名。2、高处作业中的安全标志、工具、仪表、电气设备,必须施工前加以检查,确认其完好,方能投入使用。3、攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训及专业考试合格,持证上岗。4、施工作业场所有坠落可能的物件,应一律先行撤除或加以固定。5、高处作业的所有物料,均应堆放平稳,不妨碍通行和装卸,工具应随手放入工具袋,作业中的走道、通道板、登高用具,应随时清扫干净,拆卸下的物件及余料和废料均应及时清理运走,不得任意乱弃。6、雨天、雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施;高耸建筑物,应事先设置避雷设施。遇六级以上强风、浓雾等恶劣气候,不得进行露天攀登或悬空高处作业。暴风雪及台风过后,应对高处作业设施进行逐一检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。7、因作业必需临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应可靠的措施,作业后应立即恢复。(二)临边、洞口防护措施1、临边高处作业设置防护措施周边尚未安装栏杆或栏板的阳台、料台和挑平台周边,雨棚与挑檐边,无外脚手架的屋面与楼层周边应设置防护栏杆。在结构四周边线内50CnI处设置全封闭式护身栏,使用材料均采用48×3.6钢管。其高度不低于1.2m、立杆间距不大于2.5m、竖向每隔0.6In设一道通长大横杆、每隔一根立杆设一道三脚架。沿钢管长度方向刷红白间隔的油漆、挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警示牌、夜间设红色标志灯;临边四周Im范围内不准堆料、停放机具。说明:1、使用材质均为48*3.6钢管;2、立杆间距2.5米、高度L2米;3、每隔一立杆设此三角架一个;4、四周满挂密目式安全网。大横杆结构临边防护网构造分层施工的楼梯口和梯段边,必须安装钢管临时护栏,并用立网围护,顶层楼梯口应随工程进度安装正式防护栏杆。电梯井口设置L5m1.8m高钢管围护栏,并用立网封闭,电梯井道内首层及以上每隔2层(10米以内)设置水平安全网。施工用电梯和脚手架等与建筑物通道两侧边,必须设置防护栏杆。地面通道上部也应安装安全防护棚。IA通道立面图防护栏杆采用普通钢管2.53.5mm厚的管材,以扣件或电焊固定。防护栏杆应由上下两道横杆和栏杆柱组成,上杆离地高度为LOnl1.2m,下杆离地高度为05n0.6m,屋面防护栏杆应高为1.5m,并加挂安全立网。基坑临边防护采用定型化防护围栏,布置安全警示标语,班前安全教育对工人严格要求禁止随意攀爬,设置基坑安全通道,上下人员走安全通道。A-A而图栏杆柱的固定应符合下列要求:当在混凝土楼面、屋面或墙面固定时,可用预埋件与钢管或钢筋焊接。防护栏杆必须自上而下用安全立网封闭。2、施工洞口高处作业设置防护措施进行洞口作业以及在因工程和工序需要而产生的,使人和物有坠落危险或危及人身安全的其它洞口进行高处作业时,必须按下列要求设置防护设施。板与墙的洞口,必须设置牢固的盖板、防护栏杆、安全网或其它防坠落的防护措施。施工现场通道附近的各类洞口和坑槽处,除设置防护设施和安全标志外,夜间还应设红灯示警。楼板、屋面、平台等面上短边尺寸小于50Cm但大于2.5cm的洞口,必须用坚实的盖板盖没,盖板应能防止挪动移位。楼板面等处边长为50150Cm的洞口采用钢筋网片上面绑扎铁丝网或脚手片,钢筋不小于直径20rn,间距不大于20cm。边长大于1.5米洞口,四周应设置防护栏杆,洞口张设安全网。每楼层测量洞口,洞口应铺设钢丝网片,四周用膨胀螺丝固定。(三)悬空作业的安全防护1、模板支撑和拆卸时悬空作业技术措施模板应按规定的作业程序进行,模板未固定前不得进行下一道工序。禁止在连接件和支撑件上攀登上下,并禁止在上下同一垂直面上装拆模板。模板的装拆均应按照施工组织设计或模板专项施工方案进行。支设高度在3O米以上的柱模板,四周应设置斜撑,并设置操作平台,低于3米的可以使用马凳操作。支设悬挑形式模板,应有稳固的立足点。拆模高处作业,应配置登高用具或搭设支架。2、钢筋绑扎时悬空作业技术措施绑扎钢筋和安装钢筋骨架时,必须搭设脚手架和马道。绑扎圈梁、挑梁、挑檐、外墙和边柱钢筋时,应搭设操作台和张挂安全网。绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下。3米以内的柱钢筋,可以在地面或楼面上绑扎;3米以上的柱钢筋,必须搭设操作平台。3、混凝土浇筑时悬空作业技术措施浇捣离地2.0米以上的框架、过梁、雨棚和小平台时,应搭设操作平台,得直接站在模板或支撑件上操作;特殊情况下无可靠安全设施,必须系好安全带并扣好保险构,或架设安全网。4、对于塔吊施工过程中,其操作平台翻板大部分已不存在,故需在其栏杆上设置密目安全网,防止人员跌落。5、脚手架的安装与拆除(1)搭设过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关的扣件时必先告诉对方,并得到允许,以防坠落伤人。(2)结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过1层。(3)各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。(4)拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。(5)拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。(6)所有杆件和扣件在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面。(7)所有的脚手板,应自外向里竖立搬运,以防脚手板和垃圾物从高处坠落伤人。(8)拆下的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢固,双点起吊,严禁从高空抛掷。(9)搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。(10)当有六级及六级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。6、外墙装饰装修(1)脚手架使用前应检查脚手板是否有空隙、探头板、护身栏、挡脚板,确认合格,方可使用。吊篮架子升降由架子工负责,非架子工不得擅自拆改或升降。(2)外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。贴面使用的预制件、水泥纤维板、穿孔铝板等,应堆放整齐、平稳,边用边运。安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。废料、边角料严禁随意抛掷。(3)阳台通廓部位抹灰,外侧必须挂设安全网。严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。(4)遇有六级以上强风、大雨、大雾,应停止室外高处作业。7、水电安装(1)安装立管,必须将洞口周围清理干净,严禁向下抛掷物料。作业完毕必须将洞口盖板盖牢。(2)安装立、托、吊管时,要上、下配合好。尚未安装的楼板预留洞口必须盖严盖牢。使用的人字梯、临时脚手架、绳索等必须坚固、平稳。脚手架不得超重,不得有空隙和探头板。(3)剔槽、打洞时,必须戴防护眼镜,锤子柄不得松动。塞子不得卷边、裂纹。打过墙、楼板透眼时,墙体后面,楼板下面不得有人靠近。(4)高空作业时必须戴好安全帽,系好安全带。8、对于使用年限较久的塔吊,其操作平台翻板大部分已不存在,故需在其栏杆上设置密目安全网,防止人员跌落。(四)悬挑式钢平台技术措施悬挑平台拉接点或搁支店必须位于建筑物上,不得设置在脚手架等施工设施上;钢丝绳要求两侧各设置两道;应设置四个吊环,吊运平台时应使用卡环,不得使用吊钩直接勾挂吊环;钢平台安装时,钢丝绳应采用专用的挂钩挂牢,采用其它方式时卡头的卡子不得少于三个,钢平台外口应略高于内口;钢平台除进入建筑物的一侧外其它三侧均应设置固定的防护栏杆;钢平台使用时,派专人负责,组织项目相关人员进行检查,发现钢丝绳有锈蚀应及时调换;钢平台上在显著位置表明容许荷载值。(五)交叉作业技术措施支模、粉刷、砌墙等各工序进行上下立体交叉作业时,不得在同一垂直方向上操作,下层作业的位置,必须处于上层高度确定的可能坠落范围半径之外。不符合以上规定时,要求设置安全防护层。模板、脚手架拆除时下方不得有操作人员,模板等物品堆放离楼层边缘不应小于1.0米,堆放高度不得超过LO米;楼层边口、通道口、脚手架边缘等处严禁堆放任何拆下的物件。结构施工自2层起,凡人员进出通道口均应搭设安全防护棚,由于上方施工可能坠落物件或处于起重机把杆回转范围之内的通道,在其影响范围内,必须搭设顶部能防止穿透的双层防护棚。(六)外架和底层防护架的搭设1、外架的防护本工程外架采取两种形式,一种为落地式双排脚手架,一种为悬挑式外脚手架。在搭设悬挑式脚手架时,应在其下设置水平安全网一道,防止安装脚手架时人员跌落。对于悬挑式外脚手架,底层应设置木模板一道,封住孔洞;每一施工层面设置平网(内立杆与墙面空隙部分)一道,20Omrn高挡脚板一道;每步铺设脚手板,每步设置栏杆两道,高度分别为60OmIi1、120Onlrn,外立杆内侧使用密目网封闭。落地架除了底层不铺设木模板以外,其他均与悬挑式脚手架相同。2、底层安全防护在建筑物,人员来往频繁,而立体的交叉作业对底层的安全防护工作要求更高,为此在建筑底层的主要出入口将搭设双层防护棚及安全通道。五、大型机械设备安装拆除安全防护措施根据工程施工需要,拟在工程施工中设置2台塔吊进行物料吊运。大型机械设备进场时,应严格检查设备完好程度,并核对设备使用年限。在进行上述施工设备的安装和拆除时,应严格按照以下措施、相关施工方案及安全技术标准进行。1、安装拆除前的准备工作及注意事项:安装前须认真学习施工电梯和塔吊使用说明书,严格执行安全技术操作规程。安装前组织安装人员进行安装安全技术交底,明确各安装人员的工作内容及职责。作业人员应戴好安全帽、安全带、手套,穿防滑鞋、工作服,特别是在上部结构拆装时必须挂好安全带。安装现场应安排四名安全人员进行警戒,非安装人员不得进入。严禁酒后作业和嬉闹行为。进入现场前,需检查工具包、安全帽、安全带是否完好。2、大型施工机械设备的安装注意事项在安装过程中,应注意各构件完好无损,遵照原厂说明书有关规定,不得随意更改作业方法或作业顺序,遇特殊情况应采取可靠应急措施后与现场负责人或动力科协商解决。严格保管好工具、螺栓,高空作业的工具及细小构件应放在工具包内,严禁上下抛物,装拆小构件应有可靠的防坠方法,紧固或松开螺栓时,严禁双手操作,应一手扳扳手,一手握住井架栏杆。高空作业过程中,必须将安全带系在可靠处,严禁不挂安全带随意走动。利用电梯自身进行加节时,应认真检查电梯的制动情况,在加节时要注意防止梯笼冒顶。四级以上大风、大雨、大雾等恶劣气候,严禁进行安装作业。操作人员在施工电梯开机前,必先检查各安全门,卸料平台防护门的情况,确认完好、可靠、安全后,方可起动,并严禁机械带病工作,超载运行。在施工电梯整个架体安装过程完成后,还需要进行防坠落试验。在进行防坠落试验时,吊笼内不允许有人,要确保制动器工作正常。防坠落试验符合要求后,防坠安全器应复位。塔吊安装时,前后臂应拉好缆风绳。3、大型施工机械设备的使用和维护在进行塔吊维护工作时,若需离开操作平台时,必须系好安全带。在进行维修时,若拆下零部件后,梯笼的总量低于配重时,必须将梯笼锁在导轨架上。在首次进行施工电梯运行时,必须空载及满载运行,梯笼升离地面Im左右停车,检查制动器灵敏性,然后继续上行楼层平台,检查安全防护门,上限位、前、后门限位,确认正常后方可投入使用。塔吊吊装物体时,严禁超载作业。塔吊运行时,司机不准做有妨碍塔吊运行的动作,不得离开操作岗位,应随时观察设备情况,发现反常应及时停机检查处理,故障排除前严禁运行。4、大型施工机械设备的拆除拆除大型施工机械设备时,须严格保管好工具、螺栓,高空作业的工具及细小构件应放在工具包内,严禁上下抛物,装拆小构件应有可靠的防坠方法,紧固或松开螺栓时,严禁双手操作,应一手扳扳手,一手握住井架栏杆。拆装塔吊时,全过程塔上作业人员必须全部配带安全带。平衡臂用四根17.5rn钢丝绳(绝对长度8m)吊装。起重臂用两根17.5mm钢丝绳吊装。顶升前必须配平前后臂,顶升出口后不得进行回转、起升动作,必要时可以小车作短距离变幅以调平。顶升完毕后必须将回转体与最后一节标准节连接的八只销子全部销好。拆前后臂应拉好缆风绳。拆除施工电梯之前,必须对提升机进行一次大检查,特别是对主卷扬机、爬升卷扬机、涡流制动器、断绳保护装置,限位开关等零部件,应从严检查其动作的可靠性和灵敏度,不符合要求的应调整,梯笼升至柱顶,使平衡重落地,然后再慢慢上升50厘米左右,梯笼不发生下滑,然后进行拆卸。其具体步骤按安装步骤相反的顺序进行。拆除人员必须按高处作业要求,挂好安全带。六、高处作业安全防护设施的验收建筑施工进行高处作业之前,应先编制有关专项施工方案(模板、外脚手架、外爬架、悬挑钢平台、电梯安装方案、塔吊安装方案等),安装完后进行安全防护设施的逐项检查和验收。验收合格后,方可进行高处作业。验收内容包括,所有临边、洞口等各类技术措施的设置情况;技术措施所用的配件、材料和工具的规格;技术措施的节点构造和与建筑物连接情况;扣件和连接件的紧固情况;安全防护设施的用品及设备性能与质量是否合格。安全防护设施的验收应按类别逐项查验,凡不符合要求的必须整改合格后再进行检查,施工期间还应进行抽查。七、安全检查1、工地安全负责人检查落实周检、询检、专项检和定期安全大检查制度,对查出的隐患是否定人定时制订措施整改,有信息反馈、有记录、图片及相关说明,并上报项目经理。2、管理人员做好日常巡回安全检查,对危险场所采取措施、实施监控管理。3、施工场所检查(1)检查安全宣传有“工程简介、“安全须知”、有关安全规程及安全警示牌。危险作业场所是否设有醒目的警示牌。有较固定醒目的安全标语,现场安全气氛浓厚。(2)设备、机具检查按规定是否安装安全保护装置、接零接地良好;落实持证操作、定人、定机及交接班等制度。安全操作规程齐全并挂牌。按规定检修保养、保持设备完好状态,起重设备及场内机动车辆按规定检验及使用。(3)使用机械设备必须“一机、一闸、一箱、一漏”,电源线不得有接头,不得在模板、钢筋下面拽拉。在楼层周边使用机械时应系好安全带,防止机械故障造成伤害。(4)安全防护检查按规定配备劳动防护设施,定期检修、正常有效。进入施工现场,按规定佩带防护用品。穿越管道、管线等作业、按规定组织施工、设好防护。八、安全验收本工程采用工序施工验收主要目的是:控制施工环节在安全方面有可能出现防护漏设、防护不到位、不规范等;文明施工主要控制建筑垃圾处理、材料使用;工序施工验收分为:外架分段、防护设施、机械设备安装使用、碎浇筑前、模板拆除、砖墙体施工前、粉刷施工前、卸料平台预埋、安装、悬挑架预埋、安装等验收.各施工工序验收内容、时间按项目部制定的验收标准及相关规定执行。九、安全教育高处坠落事故的综合预防、控制高处坠落事故的综合预防、控制,是依据高处坠落事故的不同类别和系列的原因规律,而提出的对高处坠落事故进行综合预防、控制的要点。1、操作工人进场教育对所以进场操作人员和管理人员开展安全宣传教育和安全技术培训,使其认识掌握高处坠落事故规律和事故危害,牢固树立安全思想和具有预防、控制事故能力,并要做到严格执行安全法规,当发现自身或他人有违章作业的异常行为,或发现与高处作业相关的物体和防护措施有异常状态时,要及时加以改变使之达到安全要求,从而为预防、控制高处坠落事故发生。2、施工前教育对各类工序施工前,对操作人员均进行三级交底。不准患有高血压病、心脏病、贫血、癫痫病等不适合高处作业的人员,从事高处作业。3、对高空有坠落隐患的施工制定专项施工方案采取专项交底,并全程监督检查对疲劳过度、精神不振和思想情绪低落人员要停止高处作业;严禁酒后从事高处作业;登高作业前,必须检查脚踏物是否安全可靠,如脚踏物是否有承重能力;不准在六级强风或大雨、雪、雾天气从事露天高处作业。另外还必须做好高处作业过程中的安全检查,如发现人的异常行为、物的异常状态,要及时加以排除,使之达到安全要求,从而控制高处坠落事故发生。十、应急预案1、应急准备在本工程施工期间发生高处坠落安全事故及出现紧急情况后,救援现场指挥部应以员工和积极救援人员的安全、防止事故扩展及保护环境作为优先原则,根据具体情况充分发挥安全生产联检小组机构及动员社会力量,发生安全伤亡事故时拨打120等。小组还需及时增强救援队伍、人员、物资设备施救,同时紧急调集应急专业救援队伍、物资设备和能够参与救援的队伍及物资进行有效施救。2、应急救援领导小组组长项目经理:高淑军(急救总指挥)负责现场应急救援小组总调度;副组长:李庆海负责通知有关领导及小组成员并保护现场疏散人员;组员:王猛(抢救组)负责联系抢救医院及救援器材,组织人员将伤员护送医院;组员:杨阳(医疗救治组)负责对抢救出的伤员,视情况采取急救措施,立即送往医院抢救;组员:王号、杨欢(善后处理组)负责疏散人员,保护事故现场,配合上级单位做好事故调查。3、紧急联络附近医院*医院电话:120抢救匪警:110火警:119*4、报警步骤事故现场负责人(项目经理或技术负责人或工长等项目管理人员)得知出现重大事故信息后,立即拨打医院电话120抢救应急电话请求救援。拨打电话时要尽量说清以下几件事:讲清事故现场在济宁高新区全民健身中心项目部。说明伤情和已经采取的措施以便让救护人员事先做好急救准备。说明报救者单位,姓名电话和呼机电话号码(以便救护车随时用电话通讯联系)基本打完报救电话后应问接报人员还有什么问题不清楚,无问题后才能挂断电话,派专人在现场外等候接应救护车。5、抢救方法(1)现场负责人组织现场人员将伤员抬往安全地点。(2)准备备用相关药品和器材对受伤人员进行相应的紧急抢救和处理。(3)等候医疗部门将伤员送往医院.(4)紧急疏散:负责紧急疏散人员指挥事故现场人员撒离有危险的区域并设立警界线;疏通紧急安全通道清除障碍保证援救车辆和人员顺畅通过。保护事故现场以便事后调查、分析、取证和处理。(5)应急设备、设施、资源项目经理部有一副单架、一个急救包,并有经有关部门培训的医疗救护人员。应急器材,药品存放在固定安全适宜的地点由专人管理。针对项目工地潜在发生可能性较大的事故,编制应急准备的流程图。6、事后处理查明事故原因及责任人。以书面形式向上级写出报告,包括发生事故时间、地点、受伤人员姓名、性别、年龄、工种、伤害程度、受伤部位。制定有效的预防措施,防止此类事故再次发生。组织所有人员进行事故教育。向所有人员进行事故教育。向所有人员宣读事故结果及对责任人的处理意见。
